2019. Április 01. 05:00, hétfő | Belföld
Forrás: mti/Fotó: MTI/Kovács Attila

Négy év alatt teljesen megújul Magyarország legnagyobb temploma

Négy év alatt teljesen megújul Magyarország legnagyobb temploma

Négy év alatt több mint 13 milliárd forintból teljesen megújul Magyarország legnagyobb temploma, az esztergomi Nagyboldogasszony- és Szent Adalbert-főszékesegyház.

Németh Tamás, a felújítást vezető építészmérnök az MTI-nek elmondta: a sürgős javítási munkákat már elkezdték, a teljes belső és külső felújítás négy év alatt több ütemben valósul meg.

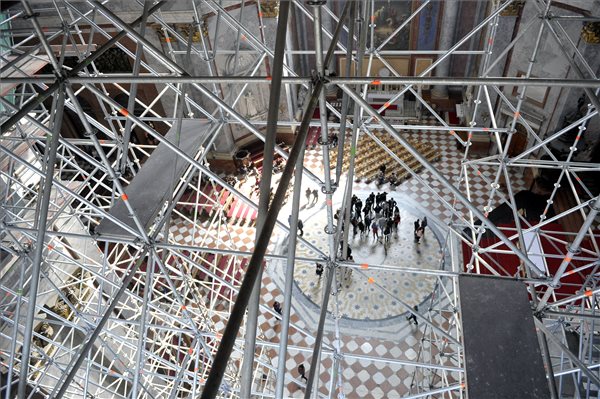

Felidézte: a Bazilika állagmegóvása 2016-ban vált halaszthatatlanná. A kupola stukkódíszítésének kisebb-nagyobb részei potyogni kezdtek, a 60-70-méteres magasságból hulló vakolat veszélyes volt, ezért egy éve a teljes kupola alá hálót vontak. Emellett felállványozták az északi oldalhajót, ahol számos szakértő bevonásával radar- és nedvességvizsgálatokat végeztek, hogy felmérjék a fal és a stukkó állapotát. A kupoláról készített nagy felbontású képek azt mutatják, hogy a falfelület "kritikus állapotban van", "drótdarabokon lógnak vakolatcsomók, amelyek bármikor leeshetnek".

Hozzátette: a vakolathullásért egyrészt beázások, másrészt a több rétegben felvitt, egymáshoz nem eléggé tapadó vakolatrétegek elválása okozza, de a három rétegű védőháló teljes védelmet biztosít az alatta tartózkodóknak.

Németh Tamás elmondta: a 2016-ban a kormánytól kapott 1,6 milliárd forint kevésnek bizonyult az állagmegóváshoz, így Erdő Péter bíboros, esztergom-budapesti érsek kérésére elkészítették a teljes külső-belső felújítás költségvetési és ütemezési tervét. Az ehhez szükséges több mint 11 milliárd forintot 2018 decemberében ítélte meg a kormány, és a négy részletben kifizetendő támogatás első két összegét, 4,2 milliárd forintot már át is utaltak a főegyházmegyének.

Az építész elmondta: a már folyó munkák keretében megújul az északi oldalhajó, elvégeznek kisebb restaurálási munkákat és elkészül a lift, amellyel akadálymenetesen megközelíthetővé válik a kincstár és a fölötte lévő panorámaterem.

Az építkezés következő szakaszában, még az idén elkezdik a bejárat és környezete megújítását. A porticus, a lépcsők, a bejárat feletti timpanon felújítását szeretnék befejezni a 2020-as Nemzetközi Eucharisztikus Világkongresszusra - mondta. Ugyancsak idén ősszel elkezdik a kupola teljes külső-belső felújítását: a burkolat cseréjét, a hő- és vízszigetelést, valamint a belső, stukkóval díszített felületek restaurálását. Ez a munka legalább két évig tart majd.



Kitért arra: várhatóan 2019 végén elkezdik a tetők, a több tíz méter magasságban lévő "belső udvarok" és a homlokzat egy részének felújítását is. Az utolsó nagyobb munkaszakaszban belső munkákat végeznek és az altemplomot szigetelik, végül kisebb restaurálásokat végeznek.

A Bazilika teljes felújítása a tervek szerint 2022-re készül el. A főszékesegyház a munkák teljes ideje alatt látogatható marad, egyedül a kupola felújításához szükséges belső állvány felállítása korlátozza majd körülbelül két és fél hónapig a tér használatát - tette hozzá a főépítész.

Az esztergomi bazilikán kisebb javításokat a II. világháború után és a 70-es években végeztek, majd 1993-ban a tetőt kellett javítani, miután egy része leégett. Teljes körű, külső-belső felújítására most először kerül sor.

Az esztergomi várhegyen a 10. század óta áll templom. Az elsőt Géza fejedelem építtette Szent István, az első vértanú tiszteletére. A hagyomány szerint itt született fia, Szent István király. Szent István 1001-ben alapította meg az esztergomi érsekséget, és 1010-re már állt a mai Bazilika helyén a Szent Adalbert-székesegyház. A 12. században részben leégett, majd újjáépített templomot az Esztergom 1543-as török megszállását követő időkben hagyták lepusztulni.

Fél évszázaddal később, a vár visszavételére indított harc során a benne tárolt lőpor felrobbant, és csak a Bakócz-kápolna - a hazai reneszánsz építészet vörös márvány műremeke - maradt épségben.

A romok helyére már a 18. században új templomot terveztek, de Barkóczy Ferenc érsek elképzelései nem váltak valóra. Rudnay Sándor hercegprímás 1820-ban Ludwig von Remy udvari főépítészt kérte fel a tervezésre, de végül a Remy mellett dolgozó Kühnel Pált bízta meg a munkával. Kühnel Pál hatalmas épületegyüttest álmodott a Várhegyre, a Bazilika kupolás épületéhez csatlakozó palotaszárnyakkal, érseki palotával, szemináriummal és kanonokházakkal. A grandiózus tervből csak a székesegyház és a kanonokházak egy része valósult meg.

A székesegyház alapkövét 1822. április 23-án, Szent Adalbert ünnepén tették le. Az építkezést vezető Packh János - Kühnel Pál unokaöccse - módosította az alaprajzot és a homlokzaton is változtatott. A Bakócz-kápolnát 1600 darabra szétbontva, tájolását megváltoztatva, a Bazilika oldalkápolnájaként őrizte meg. Rudnay Sándor érsek 1831-es halála után csak 1839-ben, Kopácsy József kinevezése után folytatódott az építkezés. Packh Jánost ugyanebben az évben meggyilkolták, és az új érsek az egri székesegyház terveit készítő Hild Józsefet kérte fel a munkára.

Hild József a kupolát a korabeli Magyarországon újdonságnak számító módon, vasszerkezettel építette meg, valamint megemelte és oszlopokkal fogta körbe a kupoladobot, amivel fokozta az épület monumentális hatását. Kopácsy József 1847-ben bekövetkezett halálakor az épület már be volt boltozva, és fenn volt a kereszt a kupolán.

A székesegyházat Ferenc József jelenlétében az új hercegprímás, Scitovszky János 1856. augusztus 31-én szentelte fel, bár a főhomlokzat oszlopos előcsarnoka még befejezetlenül állt és a déli harangtorony is hiányzott. Az építkezés Lippert József irányítása alatt fejeződött be, a zárókövet 1869. november 1-jén, már Simor János érseksége idején helyezték be, mai formáját pedig csak 1886-ra nyerte el.
